Работы на проблемном ТЭЦ-3 в Алматы снова отстают от графика

Готовность объекта всего 26%, из 1600 работников набраны не более 600.

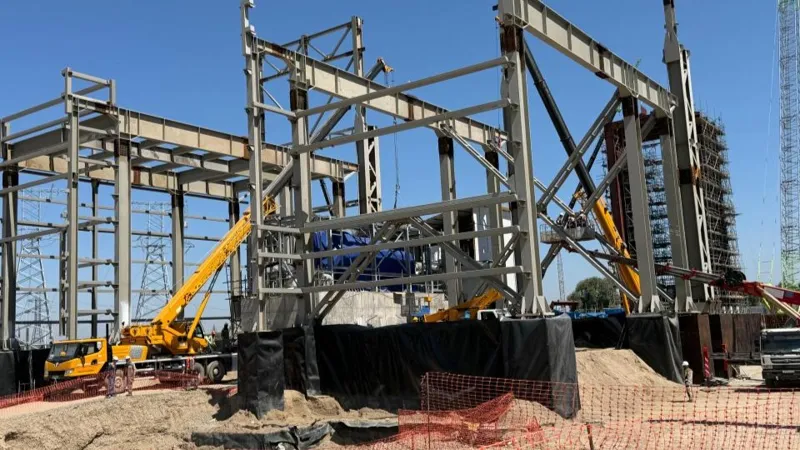

Работы на ТЭЦ в Алматы Фото пресс-службы минэнерго РК

Что произошло

Министр энергетики Казахстана Ерлан Аккенженов проинспектировал строительство ТЭЦ-2 и ТЭЦ-3 в Алматы, где реализуются проекты по переводу станций на природный газ, сообщила пресс-служба ведомства.

ТЭЦ-2

Проверка показала, что модернизация ТЭЦ-2 близка к завершению. Строительная готовность станции достигла 92%, а поставки основного технологического оборудования практически полностью выполнены. На объекте работают около 1,5 тысячи человек, задействовано более 140 единиц строительной техники.

По итогам осмотра министр поручил сохранить текущий темп работ. Подрядчикам предстоит привлечь дополнительных специалистов, прежде всего монтажников и сварщиков, а также ускорить согласование документации, необходимой для начала пусконаладочных работ.

ТЭЦ-3

Совсем иная ситуация сложилась на ТЭЦ-3. По данным минэнерго, готовность объекта составляет около 26%, при этом строительство заметно отстаёт от утверждённого графика. Среди основных проблем названы задержки с поставками ключевого оборудования и нехватка рабочих. Сейчас на площадке заняты менее 600 человек, хотя для выполнения работ требуется около 1600 специалистов. Из-за этого сдвигаются сроки строительства ряда важных объектов станции, включая распределительное устройство и системы управления.

Перенос сроков исключён

После инспекции Аккенженов потребовал от заказчика и генерального подрядчика в кратчайшие сроки усилить стройку, довести численность персонала и количество техники до предусмотренного проектом уровня.

Министр подчеркнул, что перенос сроков реализации проекта исключён.

"Объективные сроки утверждены, никакие переносы не обсуждаются! Требую незамедлительно устранить кадровый дефицит и кратно увеличить объёмы спецтехники на стройке", – сказал Ерлан Аккенженов.

О мерах

Кроме того, минэнерго поручило ускорить поставки оборудования и пересмотреть график выполнения работ, сохранив установленные сроки реализации проекта. В ведомстве предупредили, что если в ближайшие недели на ТЭЦ-3 не будут мобилизованы необходимые силы и ресурсы, в отношении заказчиков и подрядчиков инициируют строгие меры взыскания.

Что было ранее

Вопрос соблюдения сроков модернизации алматинских ТЭЦ находится на контроле руководства страны уже несколько месяцев.

Ещё в апреле премьер-министр Олжас Бектенов отметил на заседании правительства, что темпы работ на ТЭЦ-2 и ТЭЦ-3 снизились. После этого он поручил первому вице-премьеру Роману Скляру лично проинспектировать оба объекта.

Председатель правления АО "Самрук-Энерго" Кайрат Максутов сказал, что строительство станций находится под постоянным контролем компании. По его словам, подрядной организации поручили нарастить темпы работ и организовать строительство в трёхсменном режиме. Максутов также заверил, что компания намерена обеспечить ввод объектов в установленные сроки.

О недопустимости переноса сроков ранее говорил и президент Касым-Жомарт Токаев. На расширенном заседании правительства 10 февраля он потребовал своевременно ввести все запланированные энергетические мощности и отдельно упомянул модернизацию ТЭЦ-2 и ТЭЦ-3 в Алматы, отметив, что сроки завершения этих проектов уже неоднократно пересматривались.

"О переносах сроков речи быть не может", – подчеркнул президент.

Проблемы на ТЭЦ-3 фиксировались ещё в начале года. В середине января министр энергетики Ерлан Аккенженов выяснил, что строительство станции отстаёт от утверждённого графика. Одной из причин он назвал недостаточно эффективную организацию работы со стороны генерального подрядчика.
