Перевод ТЭЦ-2 в Алматы на природный газ: Скляр дал поручения
что произошло

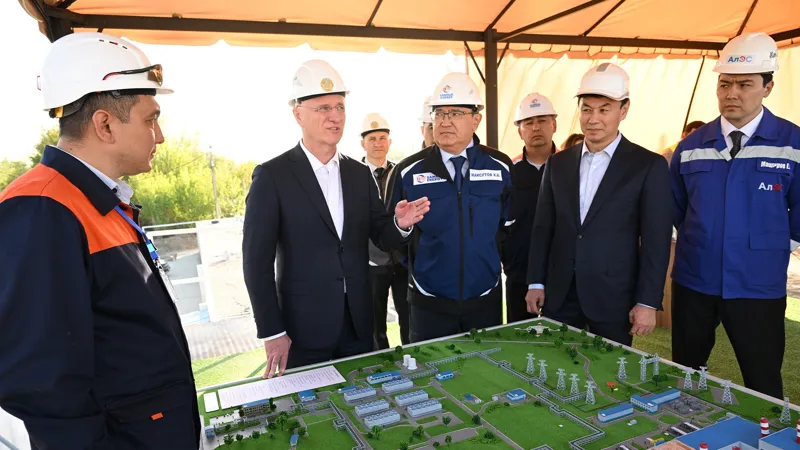

Первый заместитель премьер-министра РК Роман Скляр ознакомился с модернизацией ТЭЦ-2 и ТЭЦ-3 в Алматы. В осмотре энергетических объектов также принял участие аким города Дархан Сатыбалды.
детали
В Алатауском районе реализуется проект модернизации ТЭЦ-2 с переводом станции на природный газ.
Завершена установка трёх газотурбинных установок и генераторов, а также четырёх водогрейных котлов. Ведётся монтаж котлов-утилизаторов. Завершено строительство вспомогательной инфраструктуры и дорог.
Общая готовность строительно-монтажных работ на ключевых объектах составляет около 55%. Поставка основного и вспомогательного оборудования выполнена на 99%.
"Алматинская ТЭЦ-2 является крупнейшим теплоисточником города. Модернизация позволит существенно снизить нагрузку на окружающую среду, повысить экологическую безопасность и обеспечить стабильное тепло- и энергоснабжение Алматы", – пообещали в правительстве.
По итогам осмотра Роман Скляр поручил усилить контроль за качеством строительно-монтажных работ и своевременной поставкой оборудования, и главное – принять меры для ввода объекта в эксплуатацию в этом году.
тэц-3
В рамках рабочей поездки также рассмотрен ход реконструкции ТЭЦ-3, расположенной в Илийском районе Алматинской области. Станция функционирует в составе АО "Алматинские электрические станции" с 2007 года. Проектом предусмотрена реконструкция со строительством парогазовой установки мощностью не менее 450 МВт и заменой изношенного оборудования. Подрядчиком выступает консорциум казахстанских компаний.
Сейчас завершены инженерно-изыскательские и земляные работы, ведётся устройство свайного поля и строительство ключевых объектов инфраструктуры. Первый комплект газотурбинной установки уже установлен на фундамент, продолжаются работы по монтажу оборудования и строительству энергетических объектов.
"Первым заместителем премьер-министра даны поручения по ускорению темпов строительно-монтажных работ, координации всех участников проекта и обеспечению своевременного завершения ключевых этапов строительства", – говорится в сообщении правительства.
контекст
7 апреля премьер-министр Олжас Бектенов сообщил на заседании правительства, что получил информацию о снижении темпов работ на ТЭЦ-2 и ТЭЦ-3 в Алматы, и поручил первому вице-премьеру Роману Скляру лично выехать на объекты с проверкой.
Тема сроков модернизации алматинских ТЭЦ уже поднималась на уровне президента. 10 февраля Касым-Жомарт Токаев на расширенном заседании указал, что правительство обязано обеспечить своевременный ввод всех запланированных энергетических мощностей без переноса сроков. Тогда президент отдельно привёл модернизацию ТЭЦ-2 и ТЭЦ-3 в Алматы как пример проектов, сроки завершения которых пересматривались неоднократно.
"О переносах сроков речи быть не может", – подчеркнул Токаев.
Ранее, в середине января, в минэнерго сообщали, что на ТЭЦ-2 работы идут по графику: водогрейные котлы №2 и №3 успешно прошли гидравлические испытания. При этом ситуация на ТЭЦ-3 уже тогда вызывала критику министра энергетики Ерлана Аккенженова, который говорил об отставании от графика и связывал это со слабой организацией работы генерального подрядчика.
справка
Подрядчиком по ТЭЦ-2 выступает консорциум компаний из КНР. Строительные работы стартовали в 2024 году, завершение запланировано на 2026 год. Проект предусматривает создание современной газовой станции с тепловой мощностью до 952 Гкал/час и электрической мощностью до 600 МВт.
Основной целью модернизации является снижение выбросов загрязняющих веществ в атмосферу без снижения надёжности энергоснабжения города.
