Построили и забыли: водопроводы на 9,2 млрд тенге не передали на баланс в ЗКО
Что произошло
В районе Байтерек Западно-Казахстанской области 20 водопроводов общей стоимостью около 9,2 млрд тенге после строительства не передали эксплуатирующим организациям. Причина – акиматы не оформили права на земельные участки, выяснили аудиторы ревизионного управления.
Люди остались без воды
Из-за этого около 5,5 тысячи домохозяйств не получили надлежащего подключения к сетям, а сами объекты не смогли включить в перечень систем водоснабжения, услуги которых подлежат субсидированию.
Что это за водопроводы
Речь идёт о водопроводах, построенных в 2021-2025 годах. Семь объектов стоимостью около 4,1 млрд тенге находятся в сёлах Жалын, Чувашинское, Садовое, Озёрное, Малый Чаган, Аксу и Кирсаново. Ещё 13 водопроводов общей стоимостью около 5,1 млрд тенге завершили в 2021-2023 годах, однако их также не передали эксплуатирующим предприятиям.
"В большинстве случаев подключение имеет неофициальный характер", – говорится в заключении аудиторов.
Безопасность никто не проверяет
При этом жители получают питьевую воду по стоимости, которую устанавливают водопередающие предприятия, однако потребление такой воды не субсидируется. Кроме того, санитарные органы не контролируют безопасность воды.
В Дарьинском жители пользуются водой бесплатно, поскольку построенный водопровод не числится на балансе ни одной организации. В других населённых пунктах за воду приходится платить, причём стоимость может быть выше из-за отсутствия субсидирования.

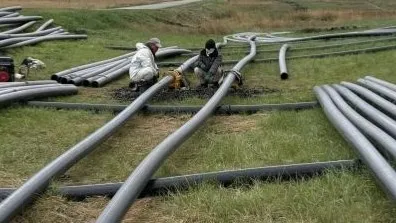

Водопровод за 787 млн тенге не работает
Отдельно аудиторы проверили водопровод в Кирсаново и Малом Чагане стоимостью 787,5 млн тенге.
По документам объект ввели в эксплуатацию 30 декабря 2025 года. Однако на момент проверки его не передали эксплуатирующей организации, и он не использовался для оказания услуг населению.
Сеть рассчитана на 117 дворов Кирсаново, где проживают около 286 человек, и 20 дворов Малого Чагана с населением около 60 человек. Всего – около 346 жителей.
Затраты на объект аудиторы признали неэффективными.
На водопроводах нашли нарушения на десятки миллионов тенге
Проблемы выявили не только после строительства, но и на этапе выполнения работ.
В Кирсаново заказчик принял и оплатил работы, материалы и оборудование, которых фактически не было. Сумма необоснованной оплаты составила 39,4 млн тенге. Кроме того, оборудование заменили без внесения необходимых изменений в проектную документацию.
В Жалыне и Чувашинском аудиторы обнаружили завышение стоимости оборудования относительно цен, согласованных заказчиком. Сумма завышения составила 62,7 млн и 46,6 млн тенге соответственно.
Таким образом, из-за неоформленных земельных прав построенные за миллиарды тенге водопроводы годами не передавались эксплуатирующим организациям, а тысячи домохозяйств оставались без возможности официально подключиться к сетям и получать субсидируемую воду.
При этом из представленных материалов неясно, какие конкретно должностные лица понесли ответственность за допущенные нарушения и неэффективное использование бюджетных средств.
